臘月的隴原大地,寒風料峭,年味漸濃。在甘肅省清水縣白駝鎮的山坡上,隴電入浙特高壓工程甘3標N1204-N1217張力放線牽引場的建設現場,卻是一派熱火朝天的奮戰景象。機械的轟鳴聲、指揮的喊話聲交織在一起,高空作業的工人身影在鐵塔間穿梭,數百名建設者迎著寒風堅守崗位。
甘肅-浙江±800千伏特高壓直流輸電工程加快建設。金浩 攝
隴電入浙±800千伏特高壓直流輸電工程,是國家“西電東送”重點工程。工程起于甘肅武威,止于浙江紹興,途經甘、寧、陜、豫、皖、浙6省區,計劃2027年4月建成投運。其中甘肅段線路全長494千米,新建鐵塔958基。
在甘3標張力放線牽引場,正在進行著全線倒數第二場導地線展放、緊斷線及附件安裝工作,這是工程收尾前的關鍵一戰?,F(xiàn)場,50毫米粗的導線靜靜排布,這根單米重4.3公斤、單公里超4噸的“銀線”,是連接隴原與浙地的能源紐帶。

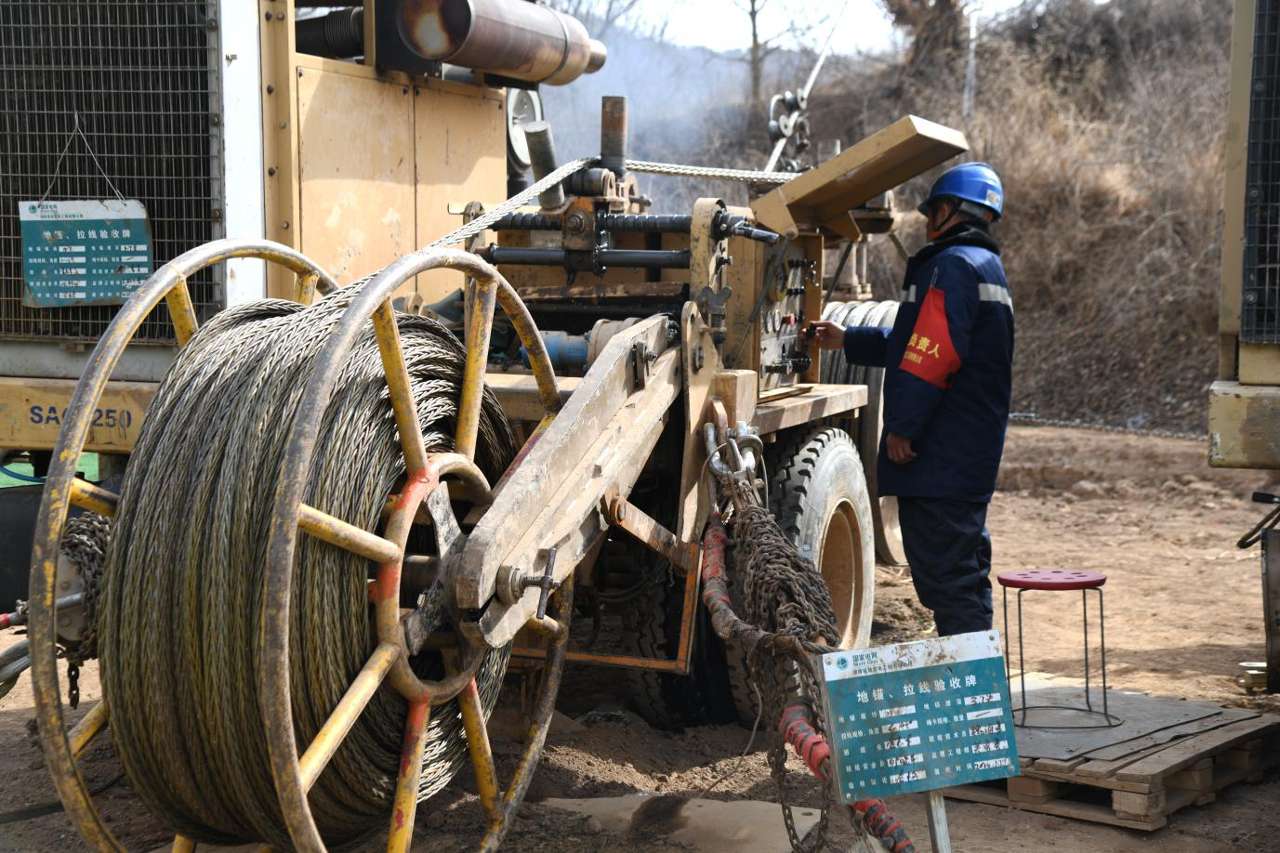

隴電入浙(甘肅段)甘3標段牽引場現場,作業人員正在進行N1204至N1217導地線展放工作。強文莉 攝
“導線展放要經過六級繩索轉換,從無人機牽引筷子粗的迪尼瑪繩開始,一步步換粗繩,最后用28毫米鋼絲繩一次拖兩根導線,重復6次才能完成12根導線的架設,光放線就要6到8天?!备拭C-浙江±800千伏特高壓直流輸電工程甘肅段業主項目部安全管理專責王愛明指著忙碌的設備介紹。
鐵塔之上,兩名高空作業工人正忙碌著附件安裝工作。這樣的高空作業,是建設者日常的縮影——從2025年3月底開工至今,甘3標建設者們已在這片土地上奮戰近10個月,施工高峰期600余人同時作業,如今收尾階段仍有180余人堅守。
甘3標的建設之路,是一路的攻堅克難。這片覆蓋平?jīng)鲮o寧、莊浪及天水秦安、清水的區域,是該工程在甘肅人口最密集的地帶,交叉跨越750千伏、330千伏等眾多已運行電力線路,跨省重要線路的停電窗口期僅有10—12天,且剛性執行不容延誤。
“難,肯定難,但想到工程建成后,電能源源不斷送向浙江,點亮千家萬戶的燈火,帶著小孩出去看見這些鐵塔銀線,告訴孩子這是爸爸參與建設的,也是很自豪,這點苦不算什么?!备拭C-浙江±800千伏特高壓直流輸電工程甘肅段業主項目部執行經理馬富元的話,道出了建設者的心聲。

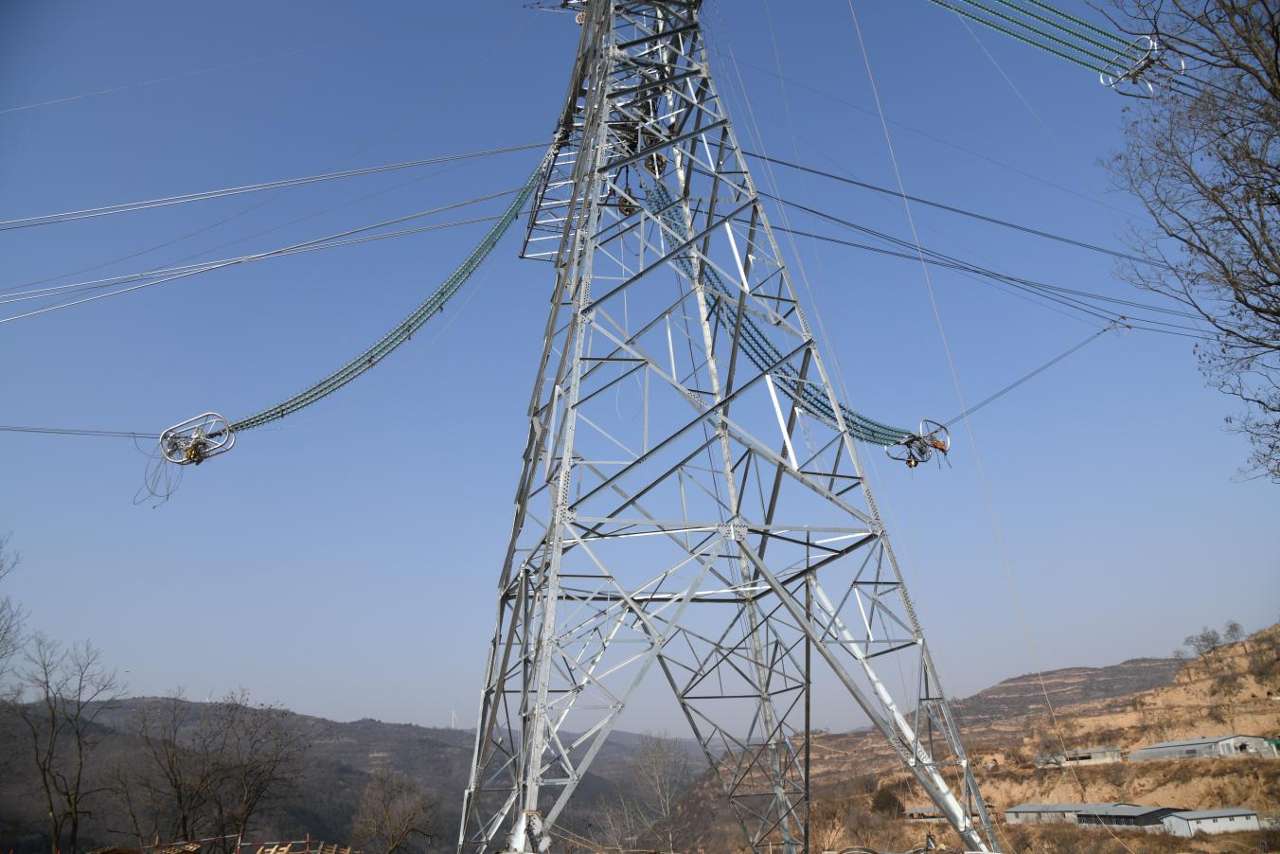

在隴電入浙甘3標段施工現場正在進行掛設絕緣子串調平工作。強文莉 攝
新春的腳步越來越近,黃土高原上的銀線正一步步向江南延伸。(光明日?qǐng)?bào)全媒體記者 尚杰 通訊員 強文莉)
